QilyLean | 启力精益
PROJECT CASE / LEAN SYSTEM / VSM / IE DATA

汽车电子精益体系、VSM与IE数据底座

面向装配、注塑、线束、SMT/波峰焊、自动化、仓储及计划协同场景,从现场基础、价值流、工时数据、换型与防错切入,并以测量章程、计算口径、质量守门和Pilot阶段门控制改善证据,建立可运行、可验证、可持续复制的精益推进体系。

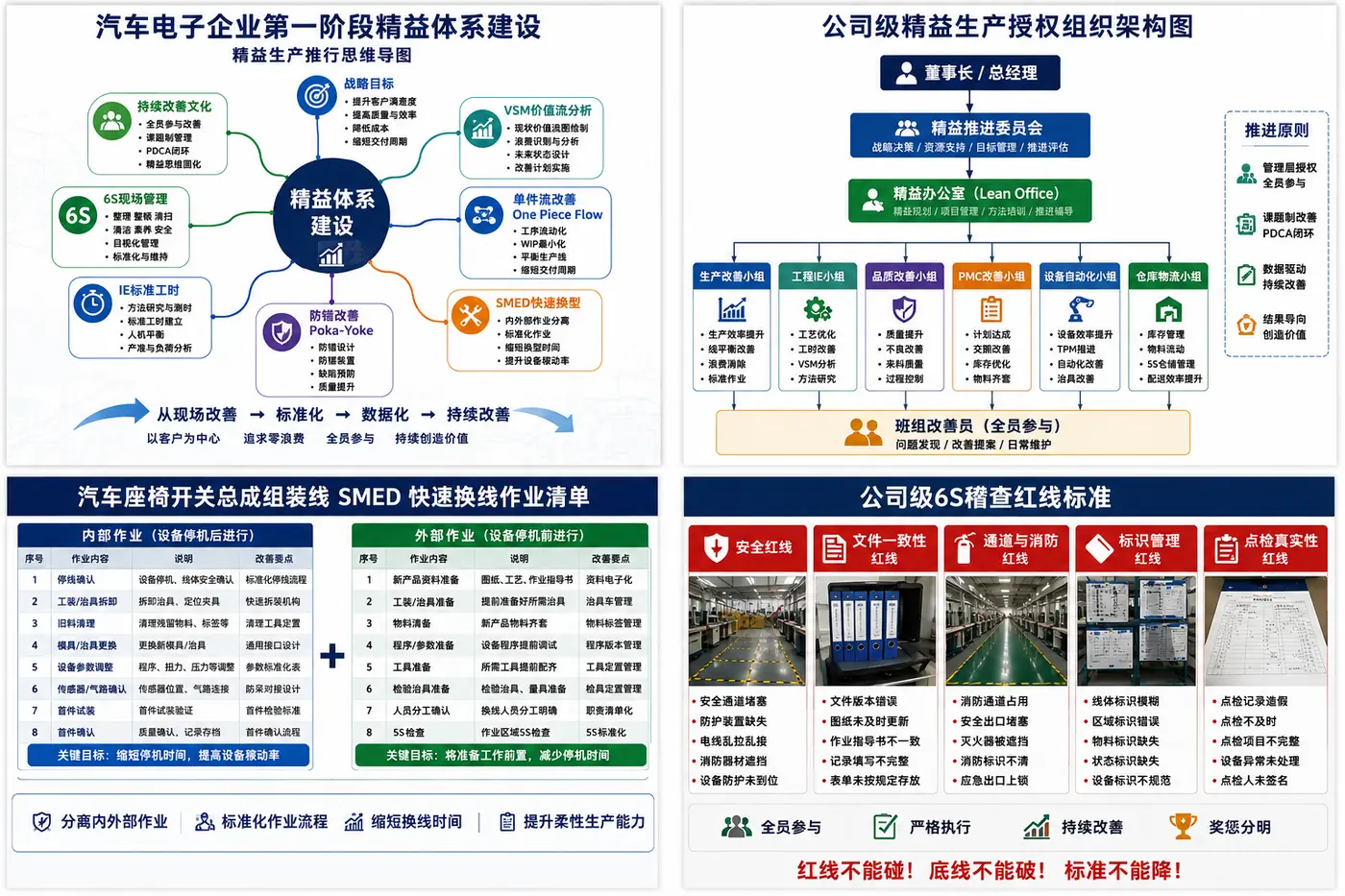

汽车电子企业精益体系、VSM、单件流与SMED标准化
汽车电子|精益体系、VSM、IE数据、单件流与SMED标准化
汽车电子|体系建设与现场改善

项目概述

项目不是单点导入某一种精益工具,而是围绕订单、计划、物料、制造、质量和交付建立贯通机制。通过VSM识别信息流与物料流断点,以标准工时、标准产能和UPPH校准现场真实能力,再用6S/DMS、目视化、防错、SMED与程序文件将改善固化为日常运行规则。

覆盖场景装配 · 注塑 · 线束 · SMT
核心主线VSM+IE数据底座
现场机制6S · DMS · 防错
系统协同ERP/MES基础数据

一、主要问题

  • 计划、物料、生产和交付之间缺少统一节奏,现场常以经验协调。
  • 标准工时、标准产能、人机配置和UPPH口径不统一,难以支撑排程和成本。
  • 多品种小批量条件下,WIP、等待、换型和首件确认损失未被结构化管理。
  • 6S、目视化和安全改善容易停留在活动层面,缺少制度、稽核和闭环。

二、诊断逻辑

  • 以产品族和订单交付链为对象,绘制VSM现状图,拆解LT、VAT、WIP和等待。
  • 开展标准工时测定,建立标准产能、线平衡、人机配置和排线依据。
  • 以5M2E、ECRS、IE七大手法和动作经济原则识别流程及作业浪费。
  • 将异常、安全、设备、品质和计划问题纳入统一项目清单与责任机制。

三、关键推进

  • 建立精益推进总纲、6S稽查制度、红线标准、改善表单和复盘机制。
  • 推动VSM未来态、单件流、FIFO、标准WIP与跨部门行动计划。
  • 形成注塑、装配等场景的SMED程序文件、换型步骤和首件确认规则。
  • 推进铆压、防静电、风淋室等现场安全与防错改善,降低人为失效风险。

四、标准交付

  • VSM现状图、未来态、LT结构与改善优先级。
  • 标准工时库、标准产能、UPPH、线平衡和人机配置数据。
  • 6S/DMS、目视化、安全红线、点检和稽核机制。
  • SMED、单件流及现场改善程序文件与培训材料。

五、体系价值

该项目把“现场改善活动”升级为“制造运营机制”:现场问题能够被数据化描述,改善任务能够被项目化推进,验证结果能够写入标准作业、点检表和系统参数,最终形成从诊断、试点、实绩验证到横向复制的完整闭环。

MEASUREMENT CHARTER|量化测量章程

先锁定测量对象与口径,再讨论改善结果

汽车电子多工艺、多版本、多班次场景必须避免“拿不同产品、不同班次、不同异常边界的数据直接比较”。以下字段构成项目基线的最小测量合同。

基线与复验字段(实际值以项目现场原始记录为准)
字段定义要求主要数据源责任/复验
产品族与版本产品编码、BOM/路线版本、工艺和包装条件ERP/PLM/工艺文件工程Owner;变更即重判适用性
价值流边界订单起点、交付终点、工序范围、外协与库存边界VSM走访/单据流跨部门共同签认
样本与时间窗班次、日期、循环数、正常/异常样本数量现场测时/MES实绩IE复核;Pilot前后同口径
异常排除缺料、故障、返工、培训、新人、试制分别标记Andon/停机/质量记录不得静默删除异常
标准时间版本正常时间、评比系数、宽放、人数、设备与工装测时表/SOP/工艺参数版本、生效日、批准人可追溯
结果证据改善前后数据、质量守门、复验日期与横向复制条件原始记录/审核表项目Owner与使用部门共同确认
CALCULATION CONTRACT|计算口径

核心指标同时公开公式与分母

增值比VAT ÷ LT × 100%LT从统一订单/批次边界计算,等待与库存不可隐去。
线平衡率工序时间总和 ÷(瓶颈CT × 工位数)× 100%产品组合、人数和工位开停状态必须一致。
UPPH合格产出 ÷ 实际投入人时返工、借调和非生产时间按预定义规则单列。
换型改善率(基线换型时间-复验换型时间)÷ 基线换型时间 × 100%从上一批最后一件合格品到下一批首件合格品。
PILOT GATES|试点阶段门

用质量守门和复验控制“只提速、不稳定”

P0基线冻结对象、样本、异常、公式、数据源和Owner共同签认。
P1方法验证ECRS、动作、治具、物流和参数在离线或低风险区验证。
P2样板运行连续班次观察产出、质量、WIP、安全和人员负荷。
P3标准固化SOP、工时版本、系统参数、培训、稽核与回退条件更新。
P4独立复验由使用部门按同口径复测,确认改善并非短时冲刺。
P5横向复制只复制适用条件明确、质量守门通过且证据完整的方法。
数据边界:公开页面不补造缺失的基线数值。未公开原始数据的项目仅展示方法、数据结构和验证路径;正式合作时重新测量并由项目相关方确认。

项目沉淀

形成公司级精益运行框架、VSM改善路径、IE基础数据底座、6S与目视化机制、SMED和单件流程序文件;同时补齐测量章程、指标公式、Pilot阶段门与独立复验规则,使改善数据能够进入ERP/MES排程、产能管理和持续稽核。

PUBLIC VERIFICATION|公开口径与核验边界

公开核验说明

以下内容说明公开页面能够证明什么、正式项目仍需重新验证什么,避免把历史结果、方法说明与新项目承诺混为一谈。

公开基线产品族、VSM现状、LT/WIP、标准工时与现场机制作为诊断对象。
验证方法按统一产品版本、样本、时间窗和异常边界开展现场测时、交叉核对、Pilot与独立复验。
公开结果公开展示体系框架、公式、测量字段和标准交付物;缺少原始基线的数据不包装成经营结果。
受控证据产品明细、完整工时库、客户资料、现场实绩和验收底稿仅在保密条件下核验。

公开摘要不替代原始数据、财务审计、客户授权或正式验收;完整底稿仅在具备合作意向及保密条件时按授权范围核验。
