QilyLean|启力精益
PRODUCTION OPERATIONS | 生产运营组织

生产运营组织架构与人力编制KPI方案

面向1000~2000人传统实业制造公司,系统梳理营销、财务、研发、物控、工程、质量、制造及人事行政八大职能,并配套岗位职责、三档编制、关键KPI与RACI责任矩阵。

  • 1000/1500/2000人三档
  • 122类岗位
  • 21页管理汇报版
  • 8张可编辑工作表
生产运营组织架构与人力编制KPI方案封面
QilyLean|启力精益 · 生产运营组织设计与定编方案
1500人建议基准型
1025人制造直接人力
68.3%直接人力占比
8+1八大职能+经营管理

内容构成

  • 一级组织架构、二级专业单元与管理层级责任边界;
  • 1000、1500、2000人三档编制及1500人岗位明细;
  • 营销、研发、供应链、工程、质量、制造等部门职责与KPI;
  • 跨部门RACI矩阵、定编方法与12周组织实施推进路线。
POWERPOINT PREVIEW

管理汇报版在线预览

共21页,点击任一页面可放大查看;正式附件保留可编辑图表、文本和二维码。

方案封面第1页 / 21页

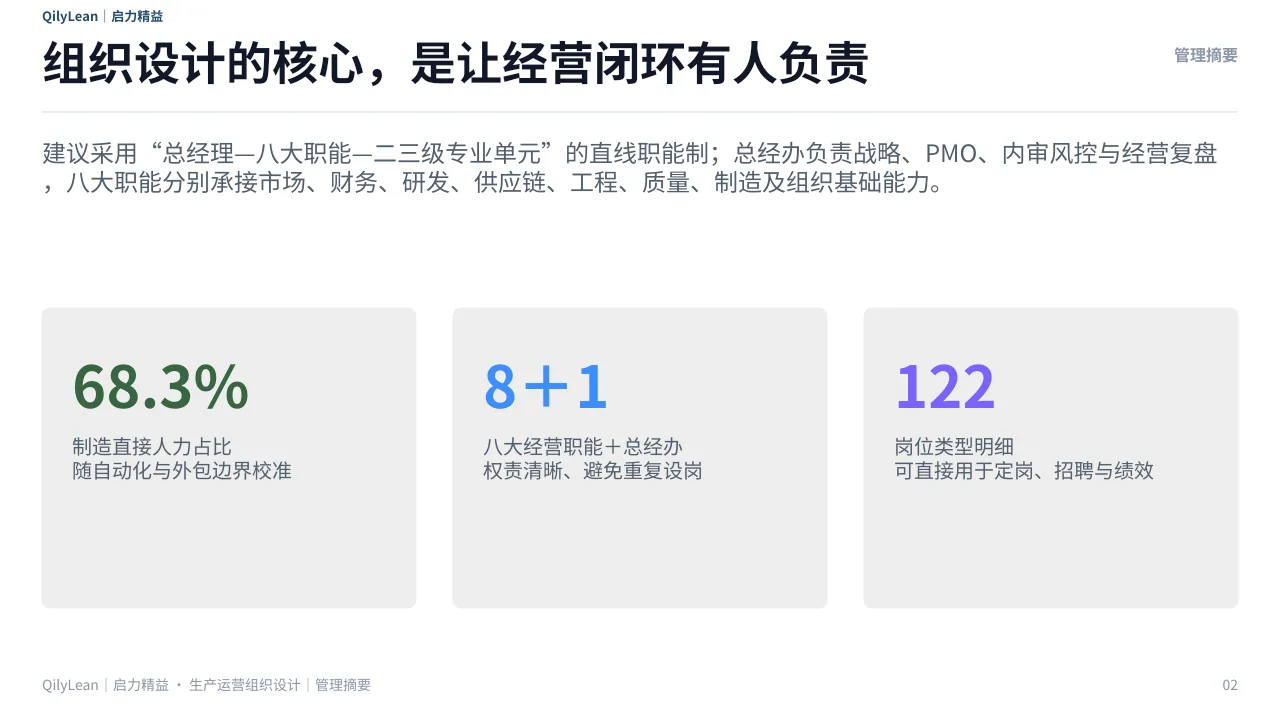

管理摘要第2页 / 21页

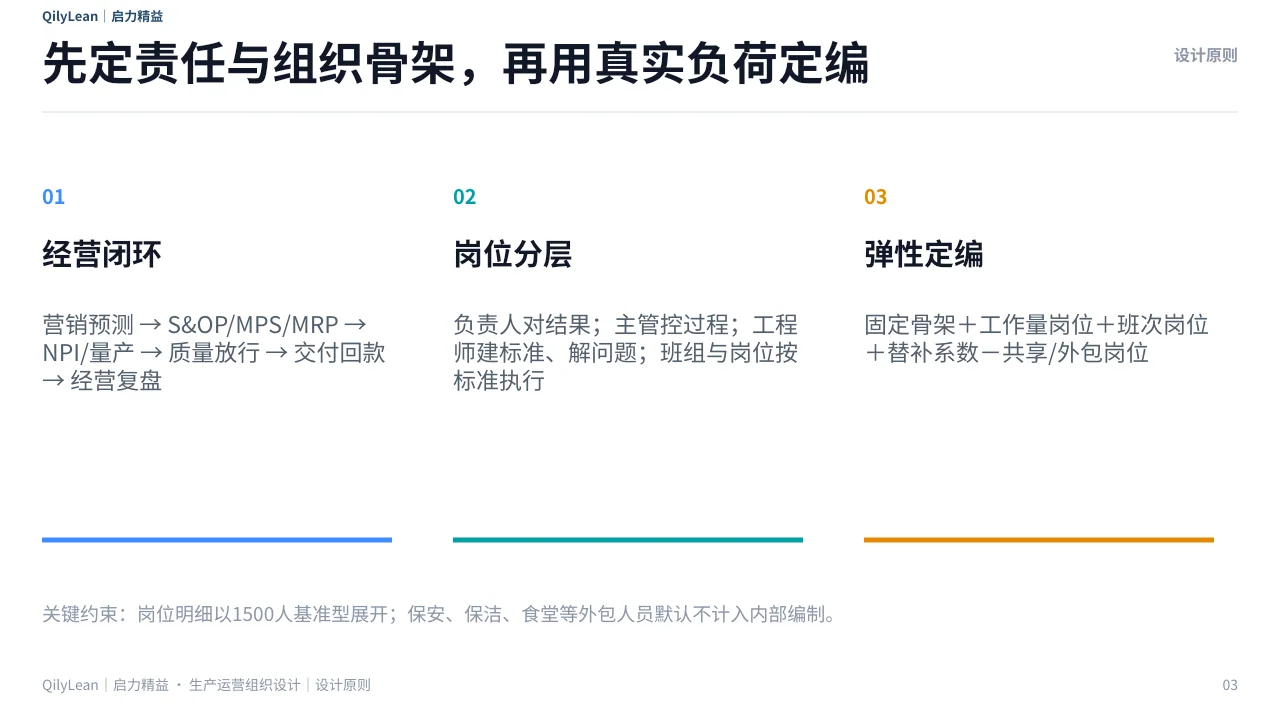

设计原则第3页 / 21页

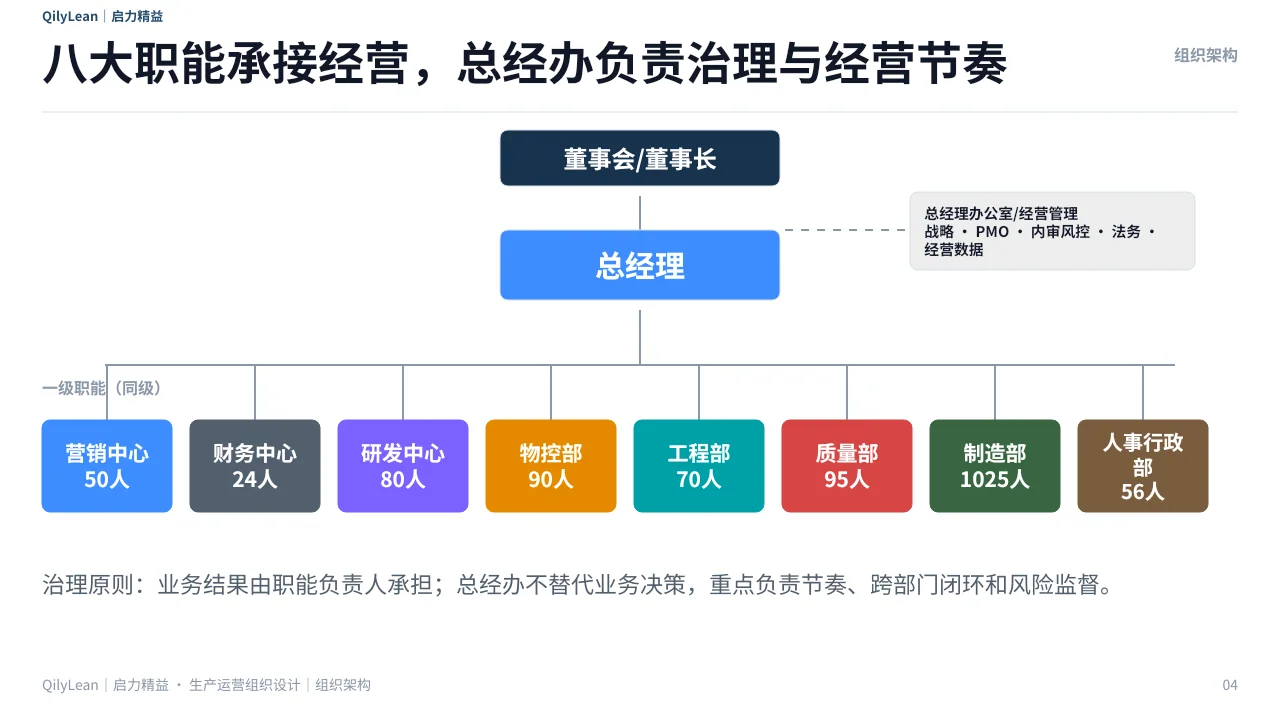

一级组织架构第4页 / 21页

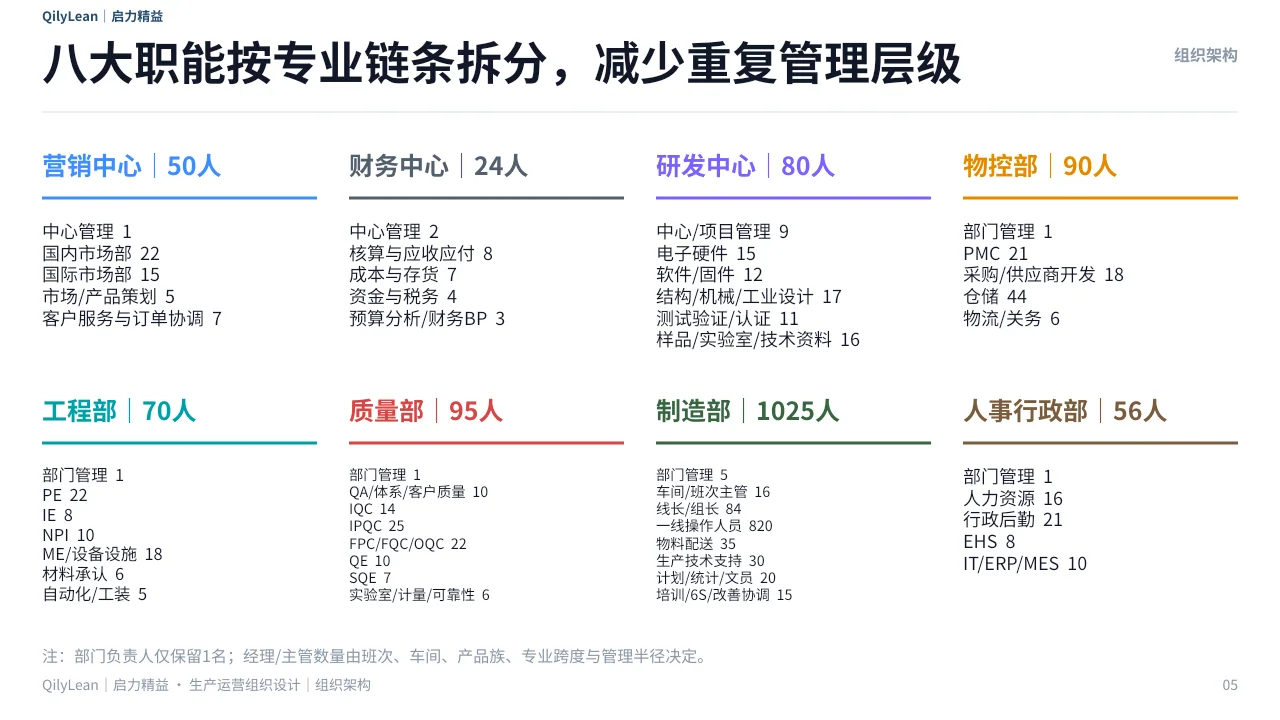

二级专业单元第5页 / 21页

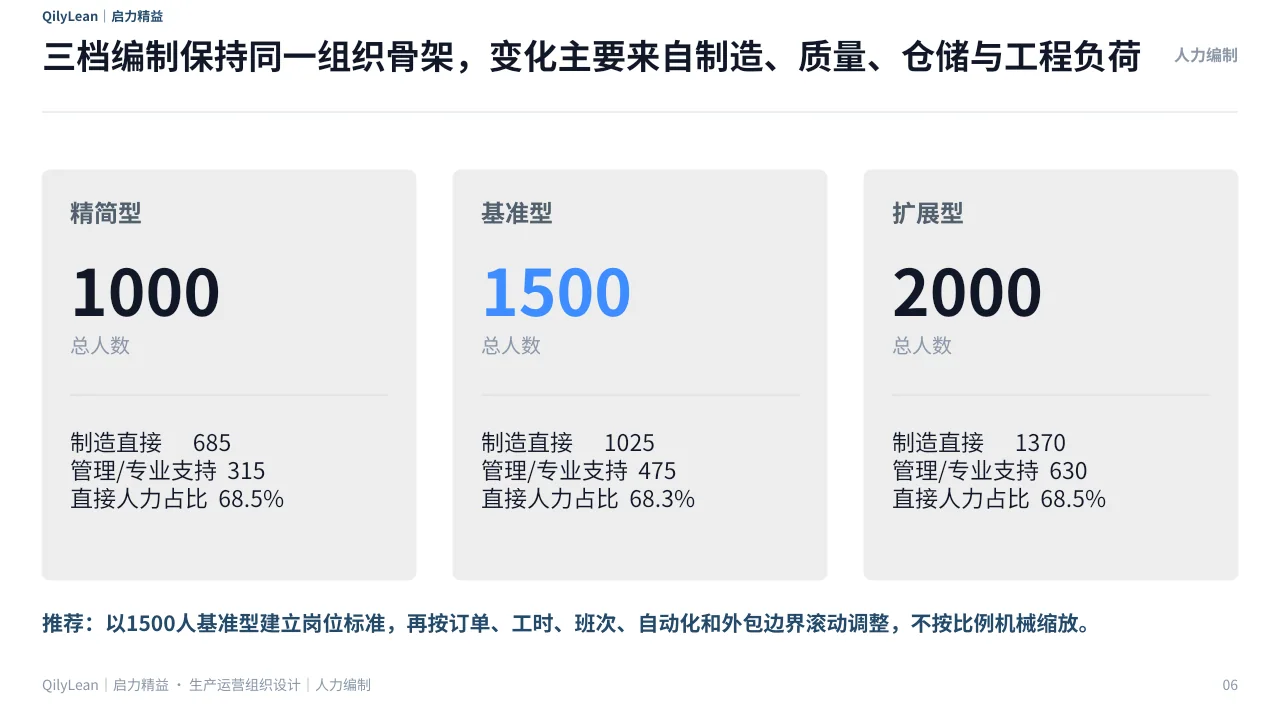

三档人力编制第6页 / 21页

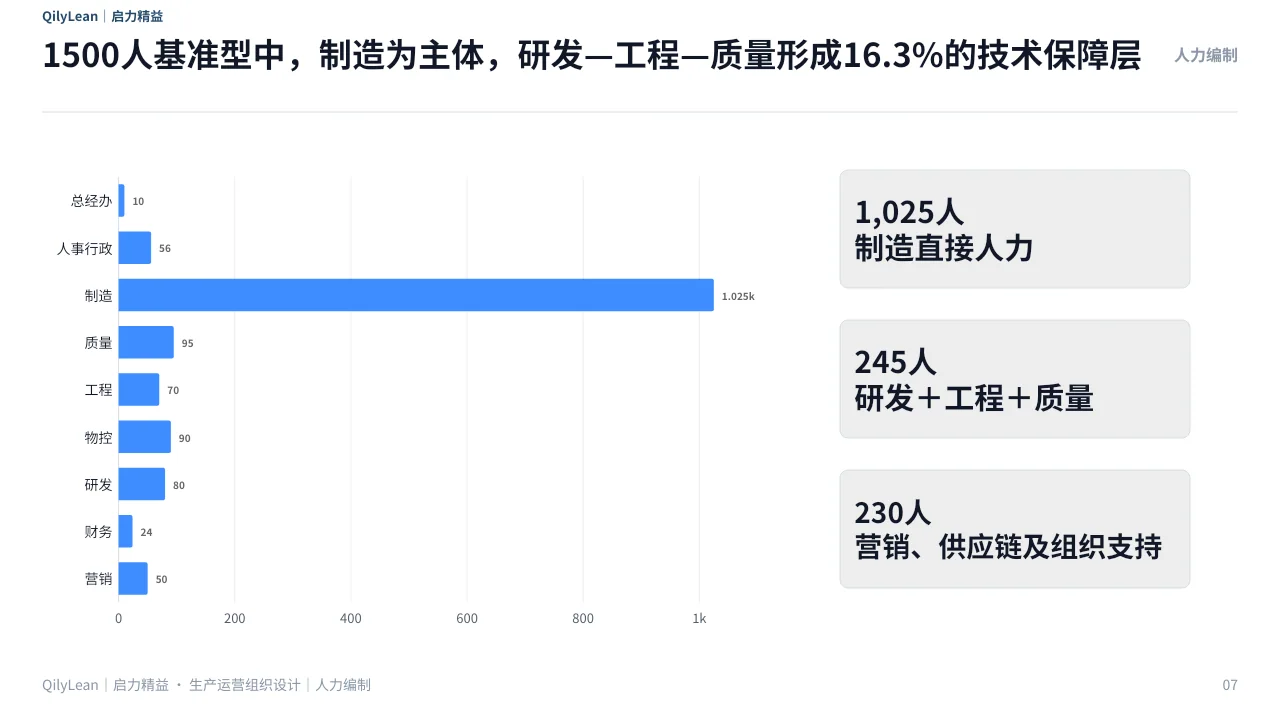

1500人配置第7页 / 21页

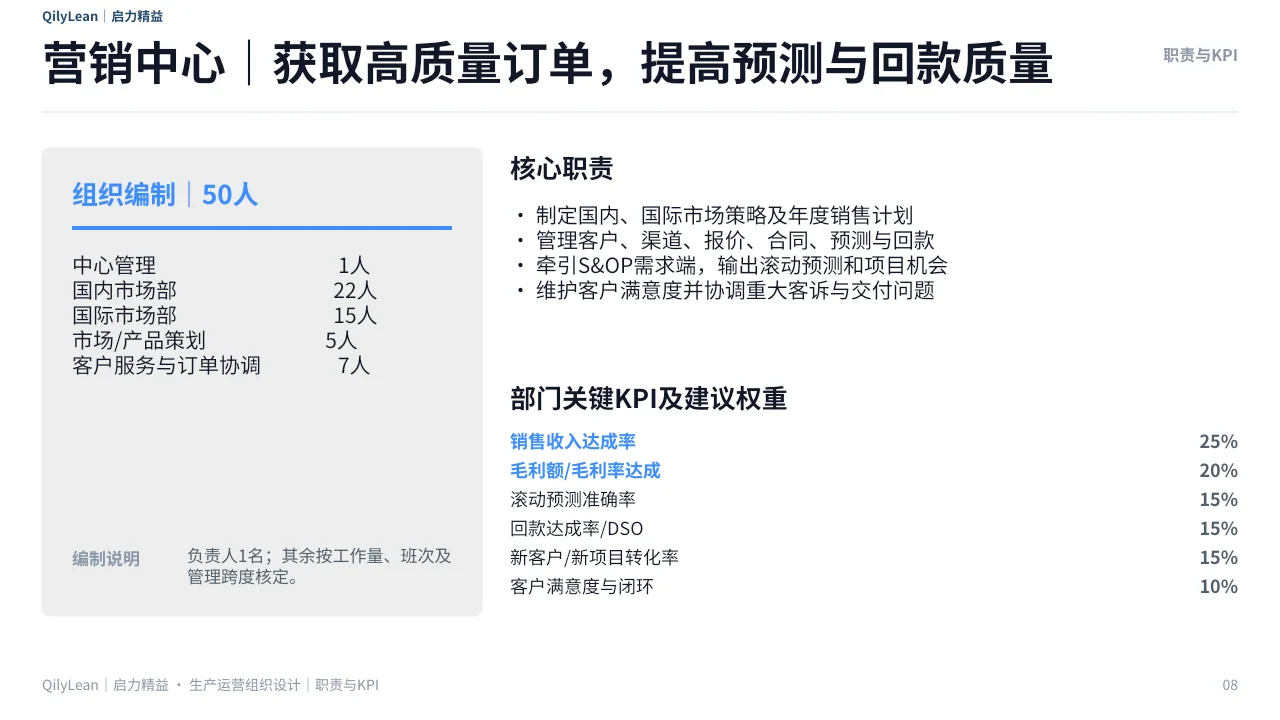

营销中心第8页 / 21页

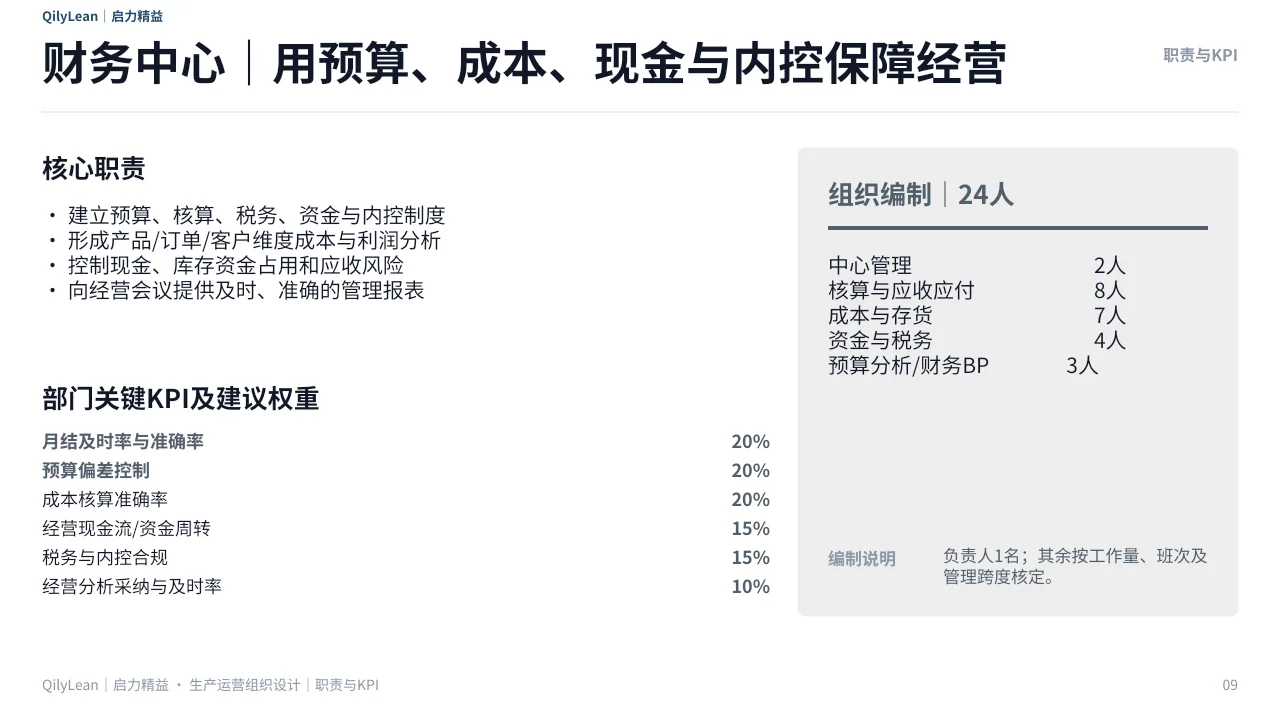

财务中心第9页 / 21页

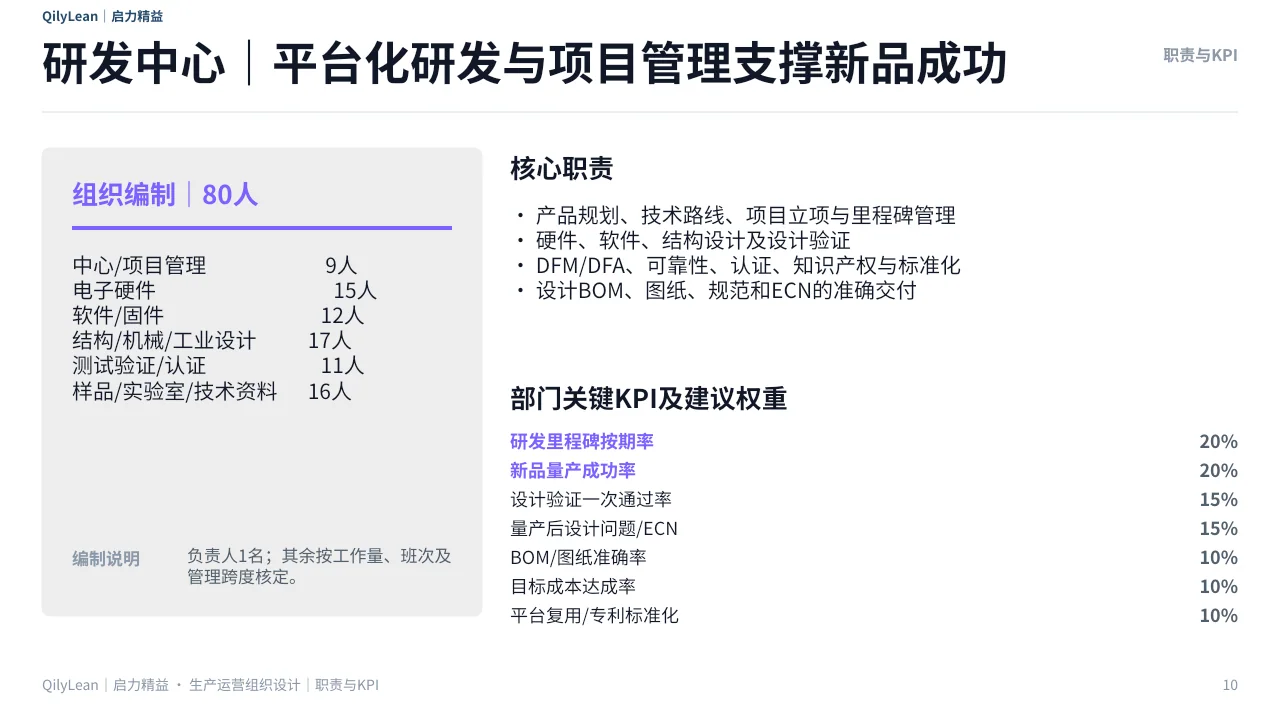

研发中心第10页 / 21页

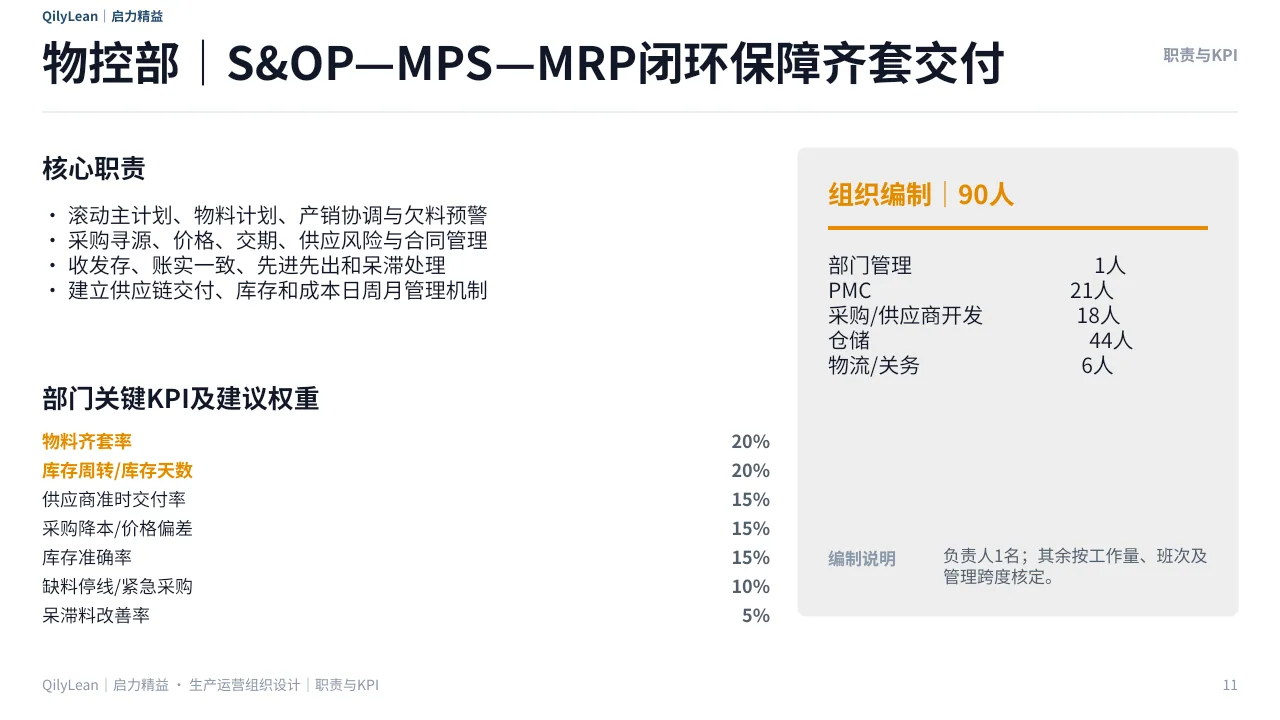

物控部第11页 / 21页

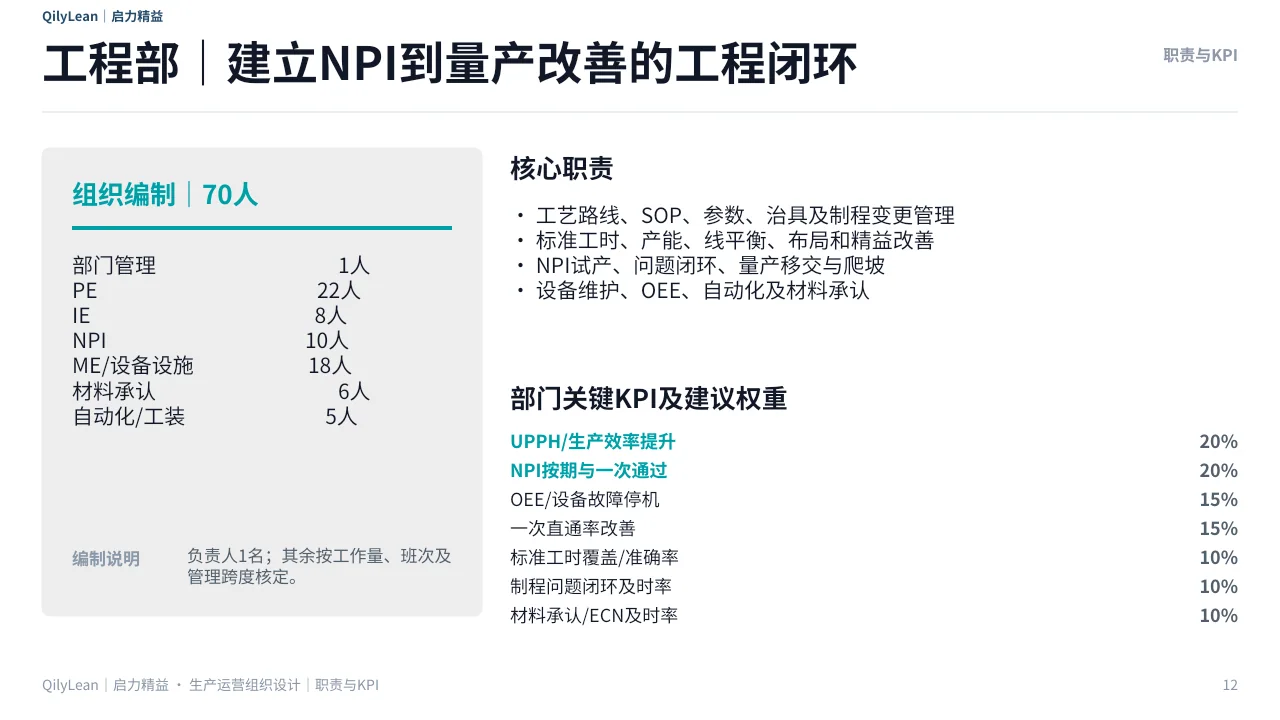

工程部第12页 / 21页

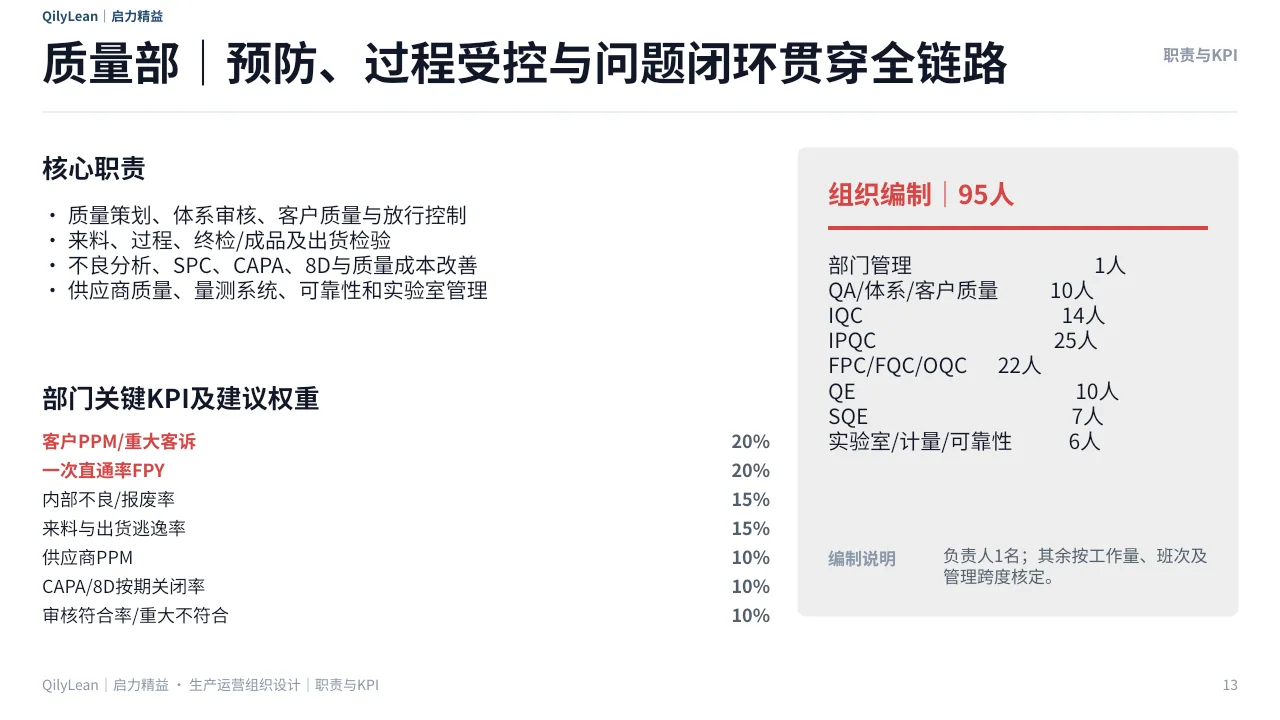

质量部第13页 / 21页

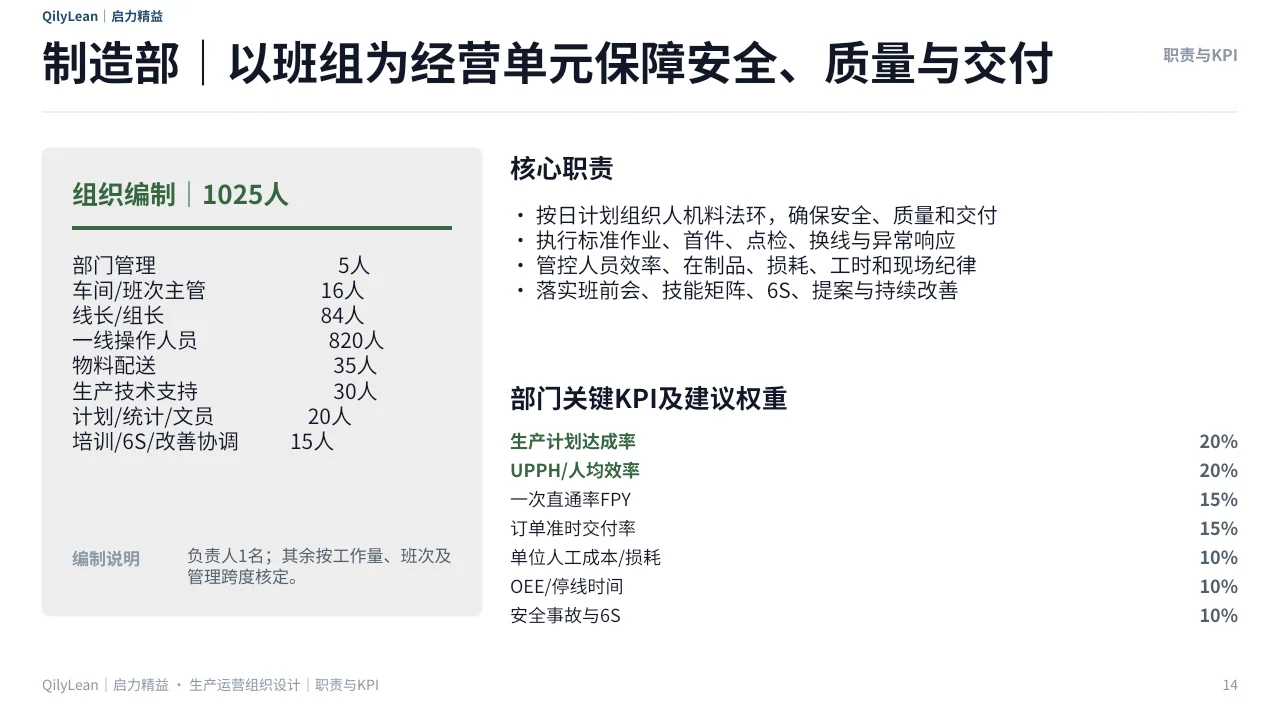

制造部第14页 / 21页

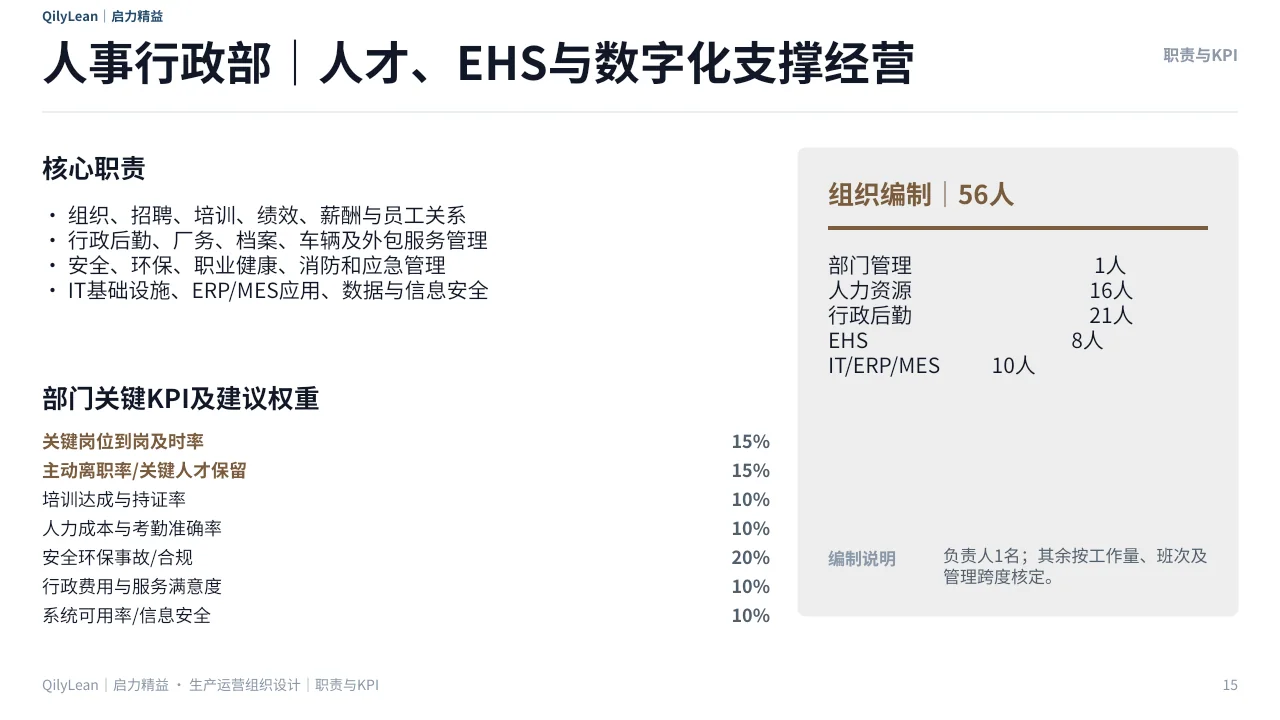

人事行政部第15页 / 21页

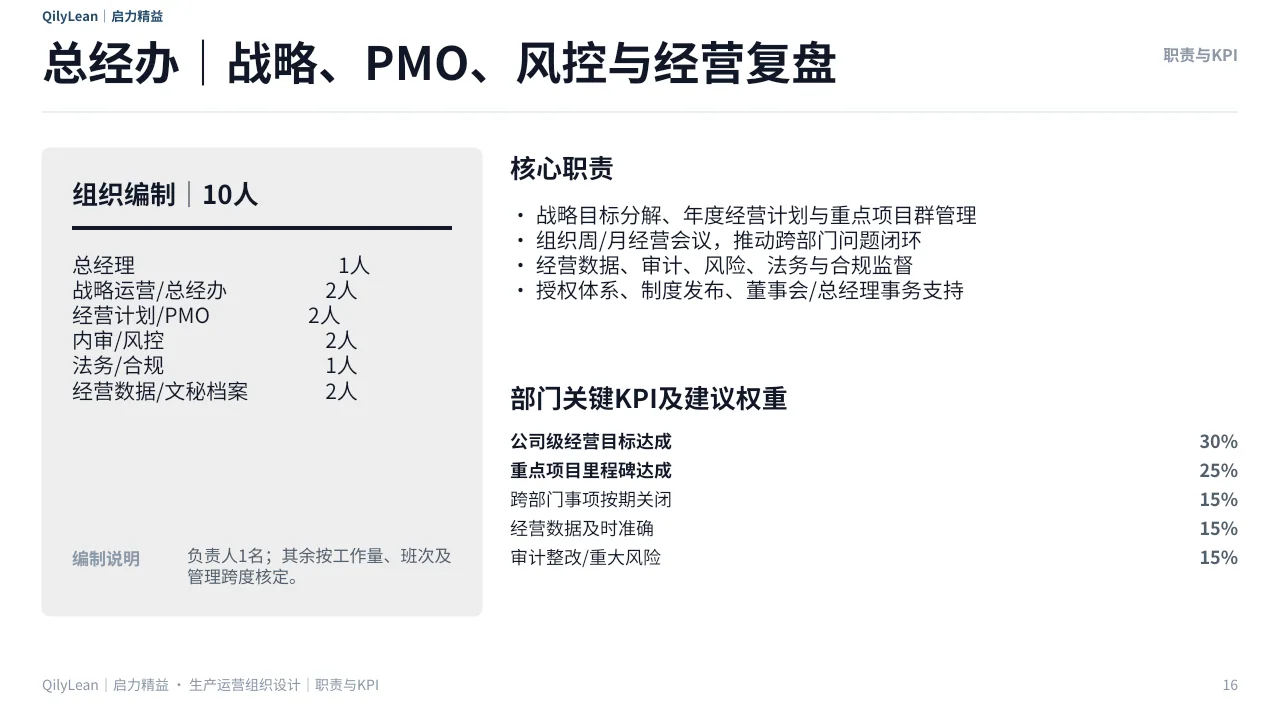

总经理办公室第16页 / 21页

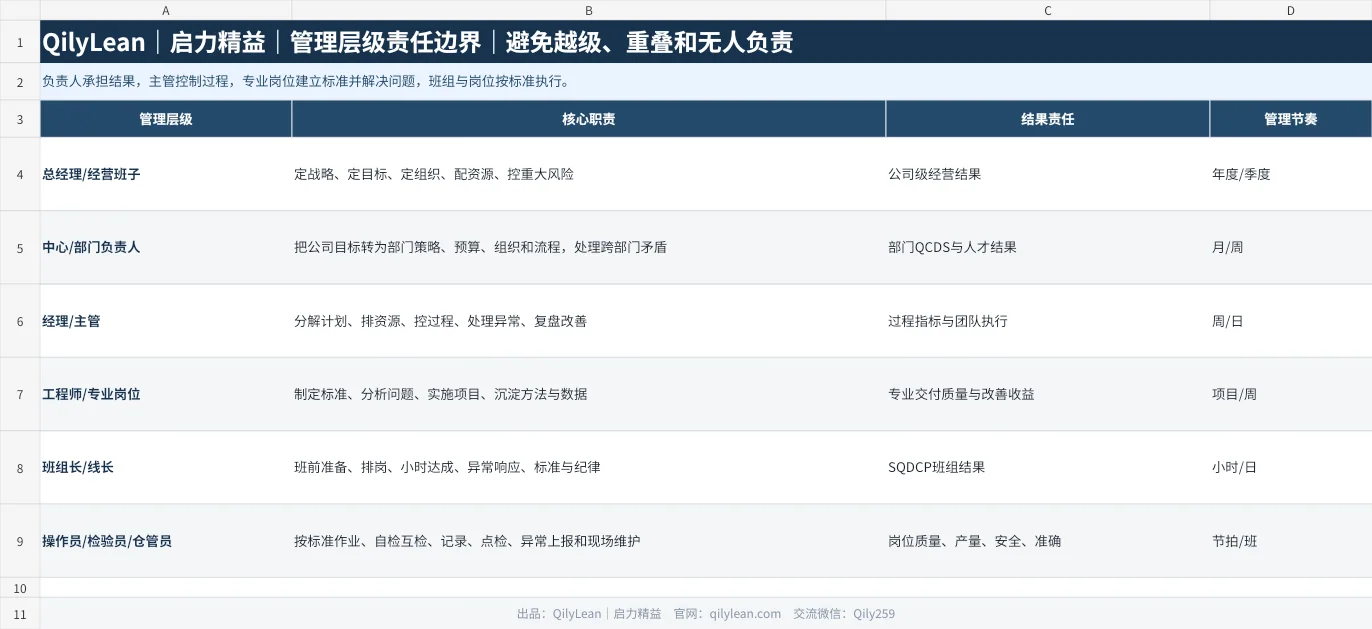

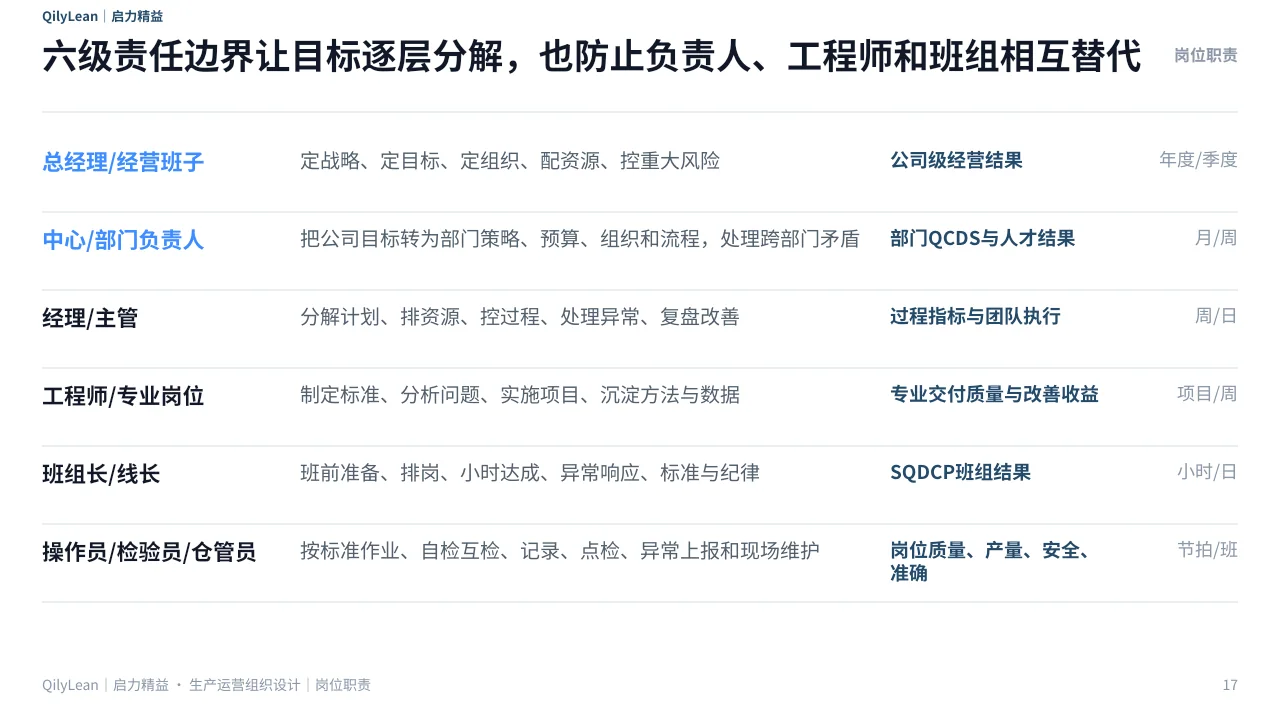

管理层级职责第17页 / 21页

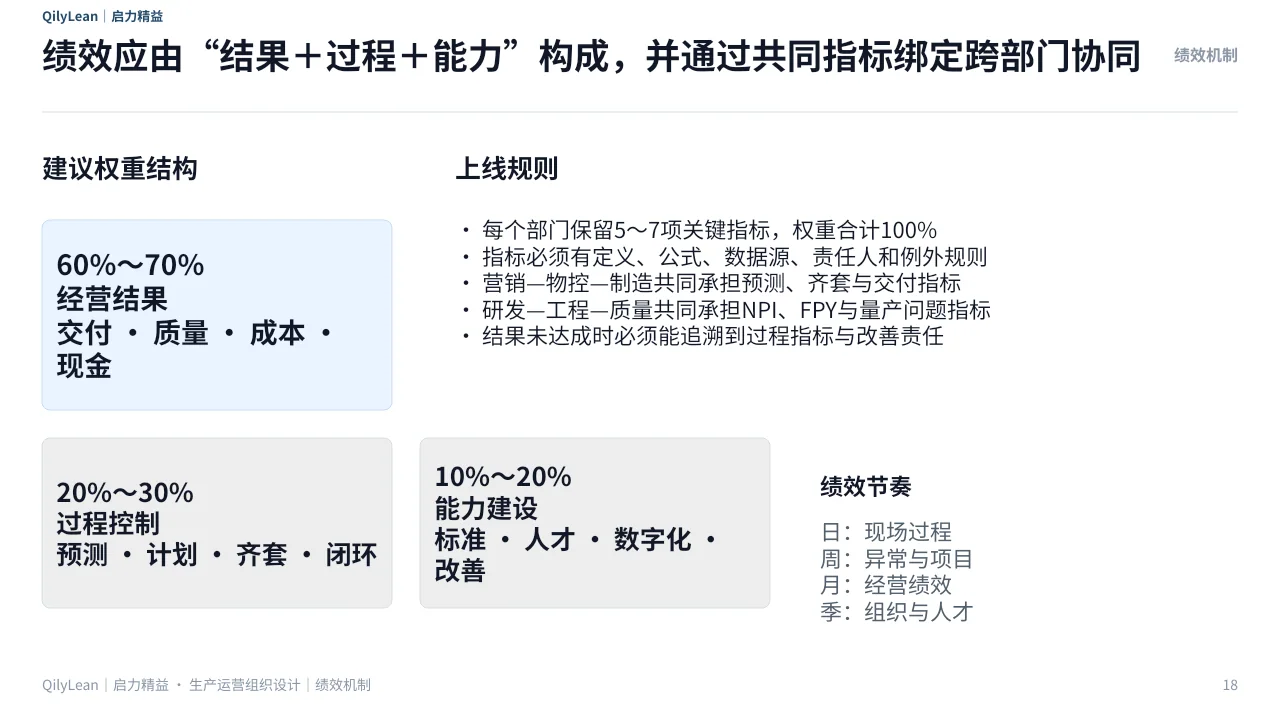

KPI绩效机制第18页 / 21页

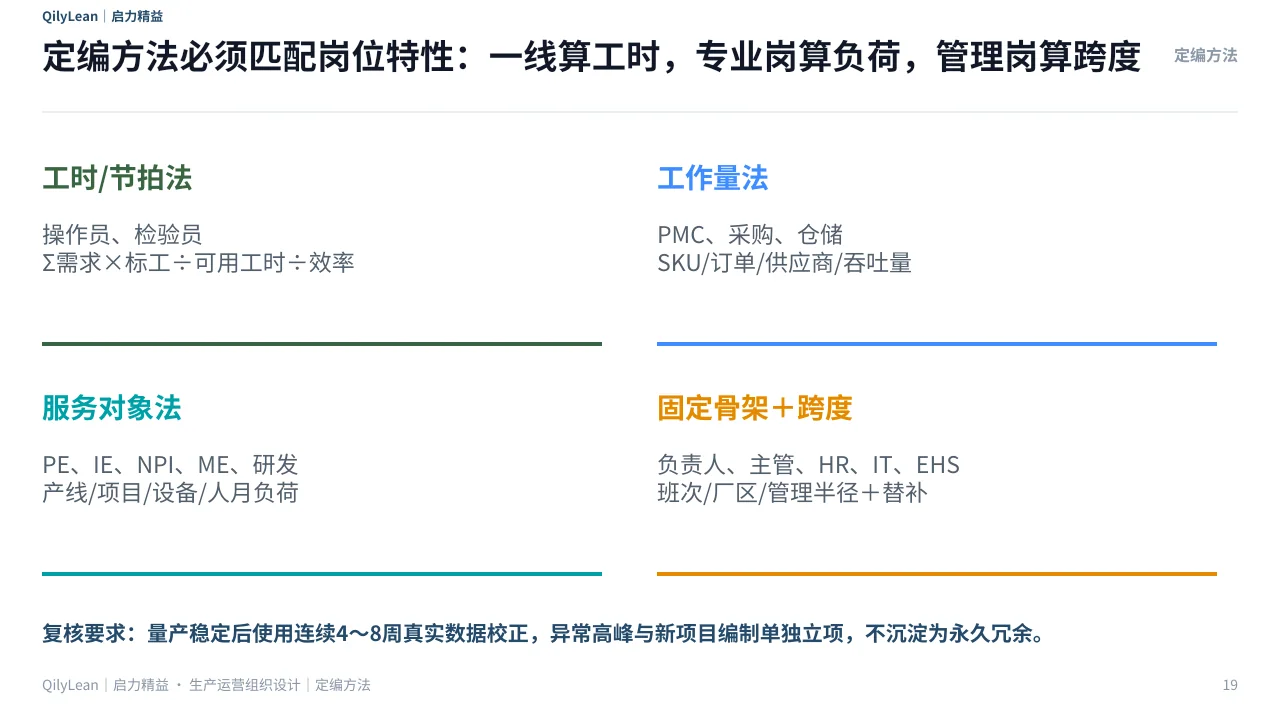

岗位定编方法第19页 / 21页

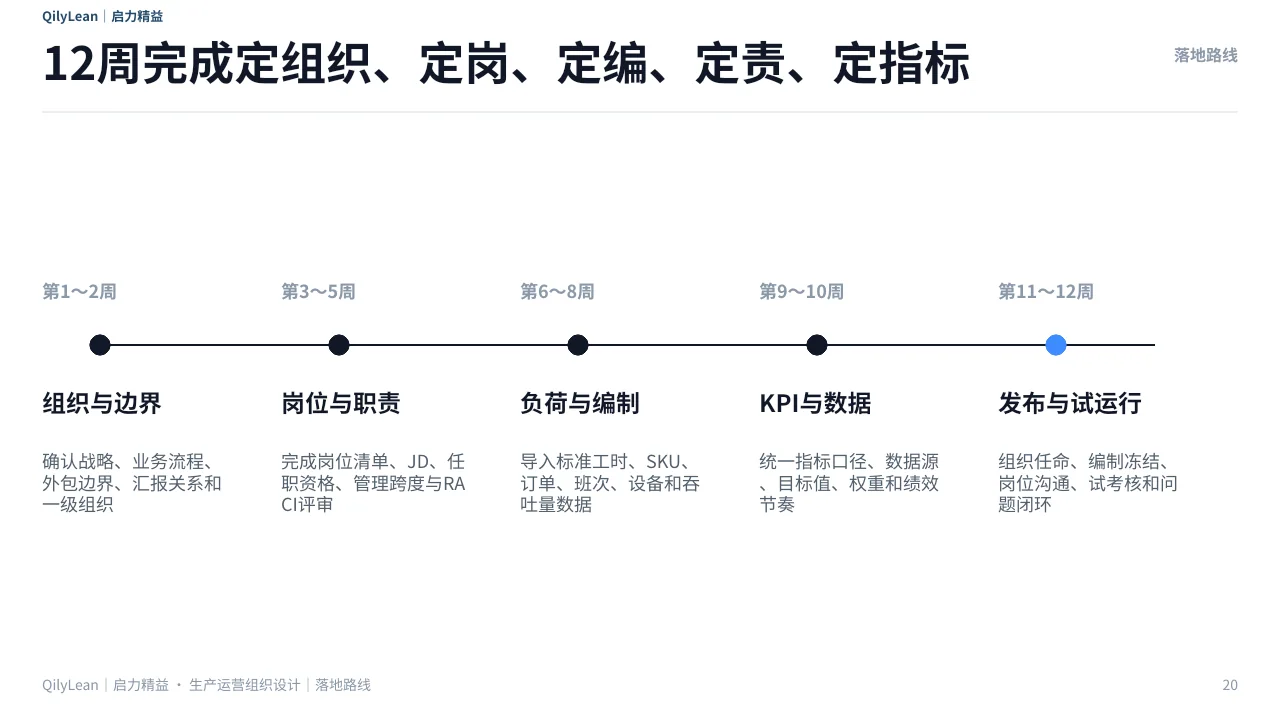

12周实施推进路线第20页 / 21页
决策建议与二维码第21页 / 21页
EXCEL PREVIEW

岗位编制与KPI工作簿预览

工作簿包含公式、筛选、图表、KPI词典、RACI矩阵、定编方法及品牌化打印页眉页脚。

使用说明设计口径与使用建议

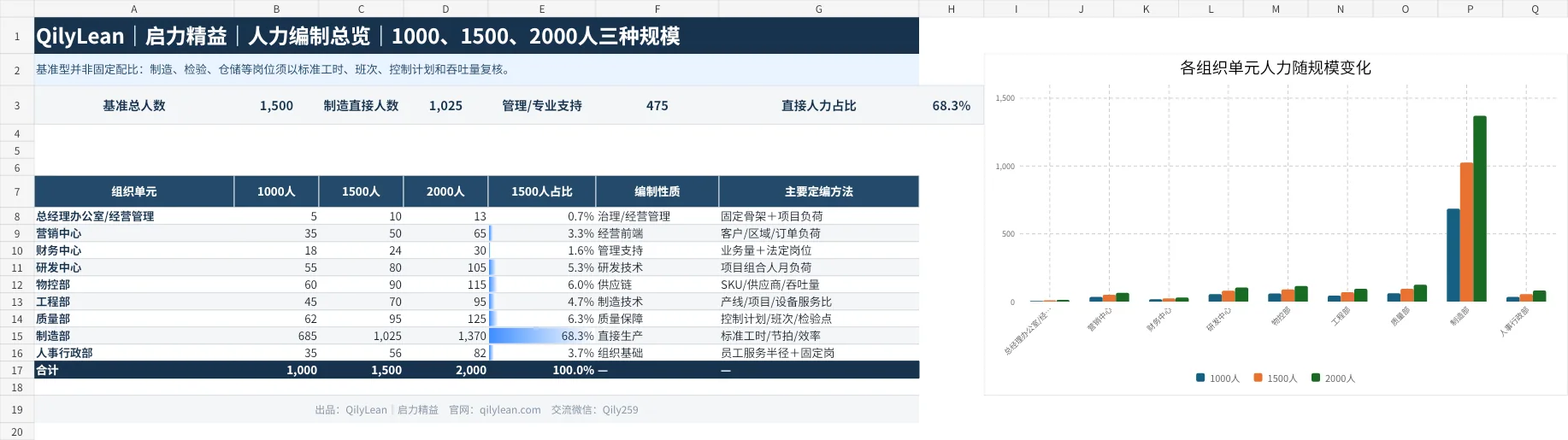

编制总览1000/1500/2000人三档方案
岗位编制明细岗位职责与代表性KPI

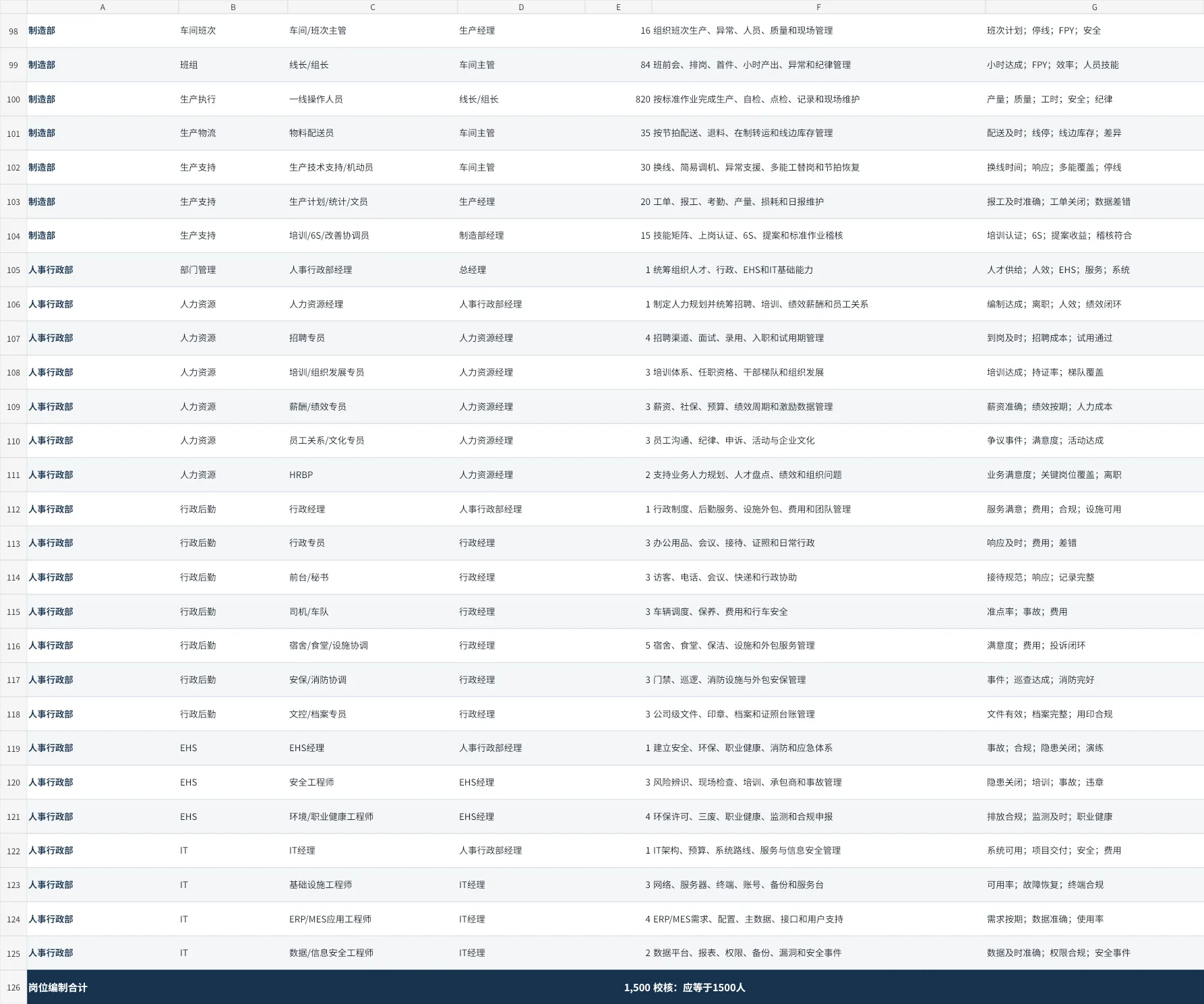

岗位编制明细122类岗位、合计1500人

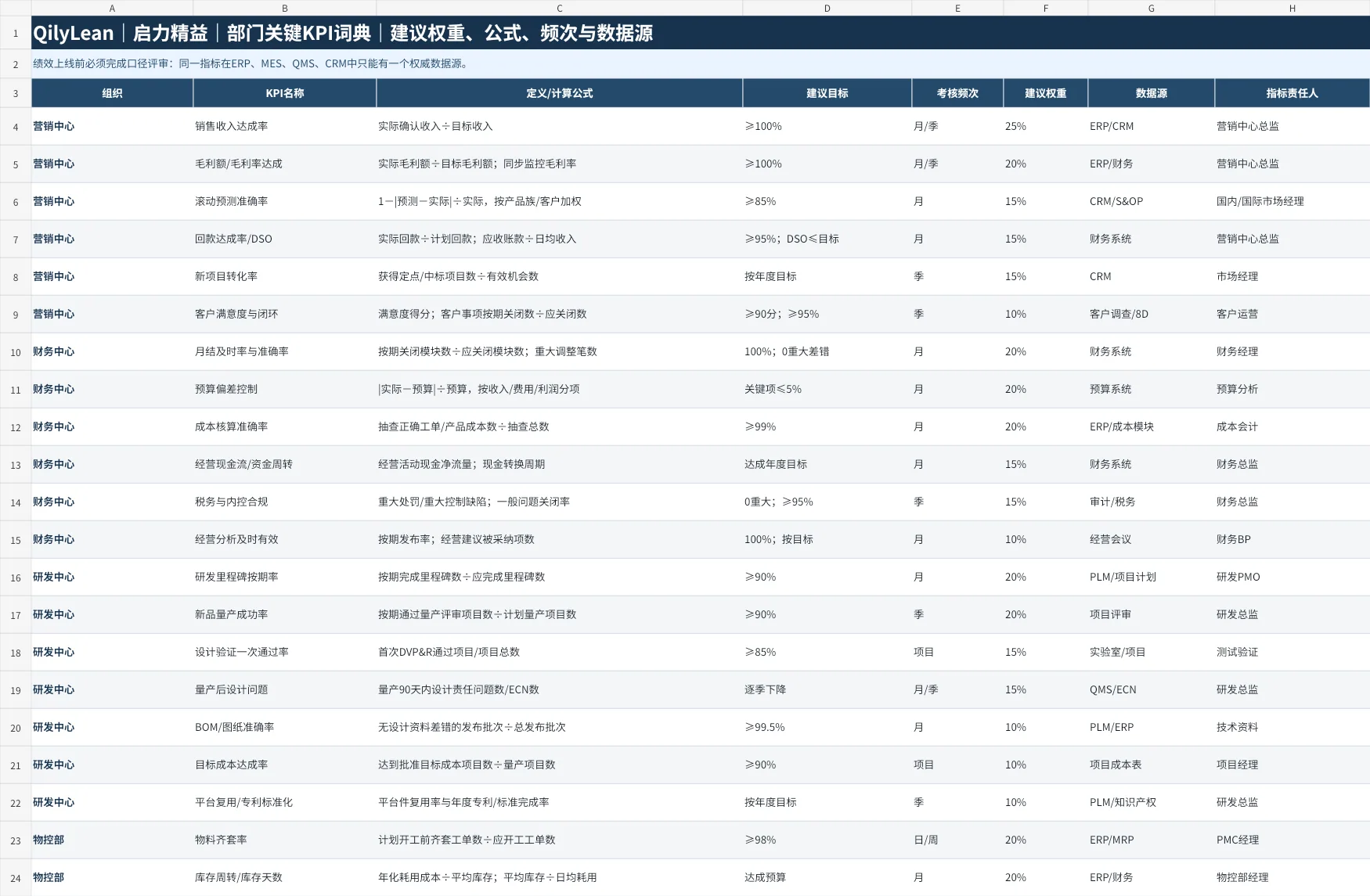

部门KPI词典公式、目标、权重与数据源

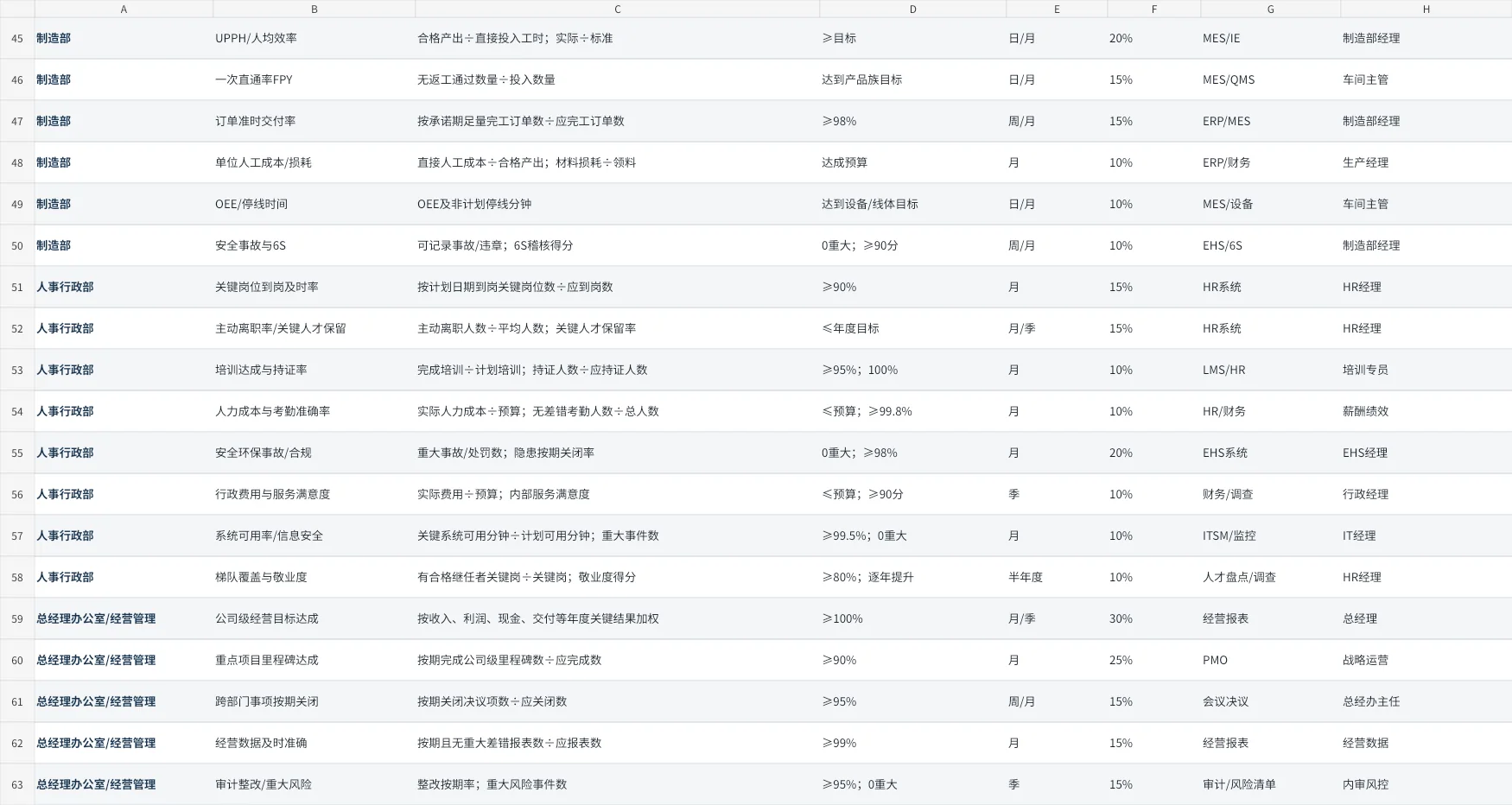

部门KPI词典部门指标口径示例
RACI职责矩阵跨部门流程权责

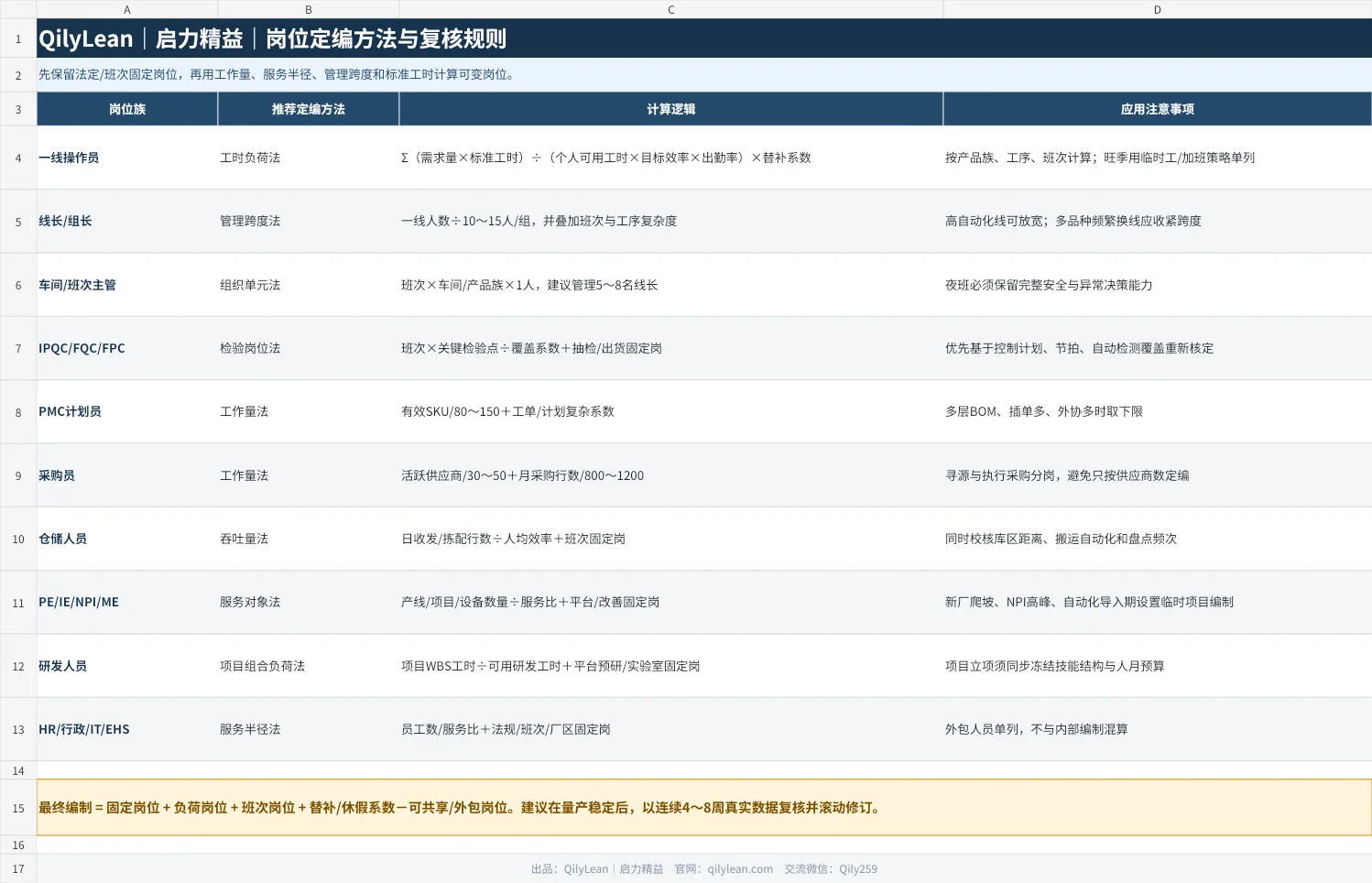

定编方法工时、负荷、服务比与管理跨度
管理层级职责结果、过程、标准与执行边界
官网与交流二维码与品牌化页眉页脚
DOWNLOADS

附件下载

两份附件均已加入“QilyLean|启力精益”品牌页眉页脚、官网二维码及交流二维码。

PowerPoint|21页

生产运营组织架构与人力编制KPI方案

适合管理层汇报、组织评审、定岗定编宣贯与项目启动。

Excel|8张工作表

岗位职责、KPI与人力编制工作簿

适合逐岗位校准、部门编制评审、KPI口径固化及RACI协同。

编制属于建议基准。正式冻结前,应结合产品组合、订单量、标准工时、班次模式、自动化程度、检验控制点、仓储吞吐量及外包边界,用连续4~8周真实负荷进行复核。
